Строительство районной больницы в посёлке Оссора завершается

Новая больница улучшит доступ к медицинским услугам для жителей региона.

На текущий момент техническая готовность объекта приближается к 30%. Общая площадь строительства составляет 3 тыс. кв. м.

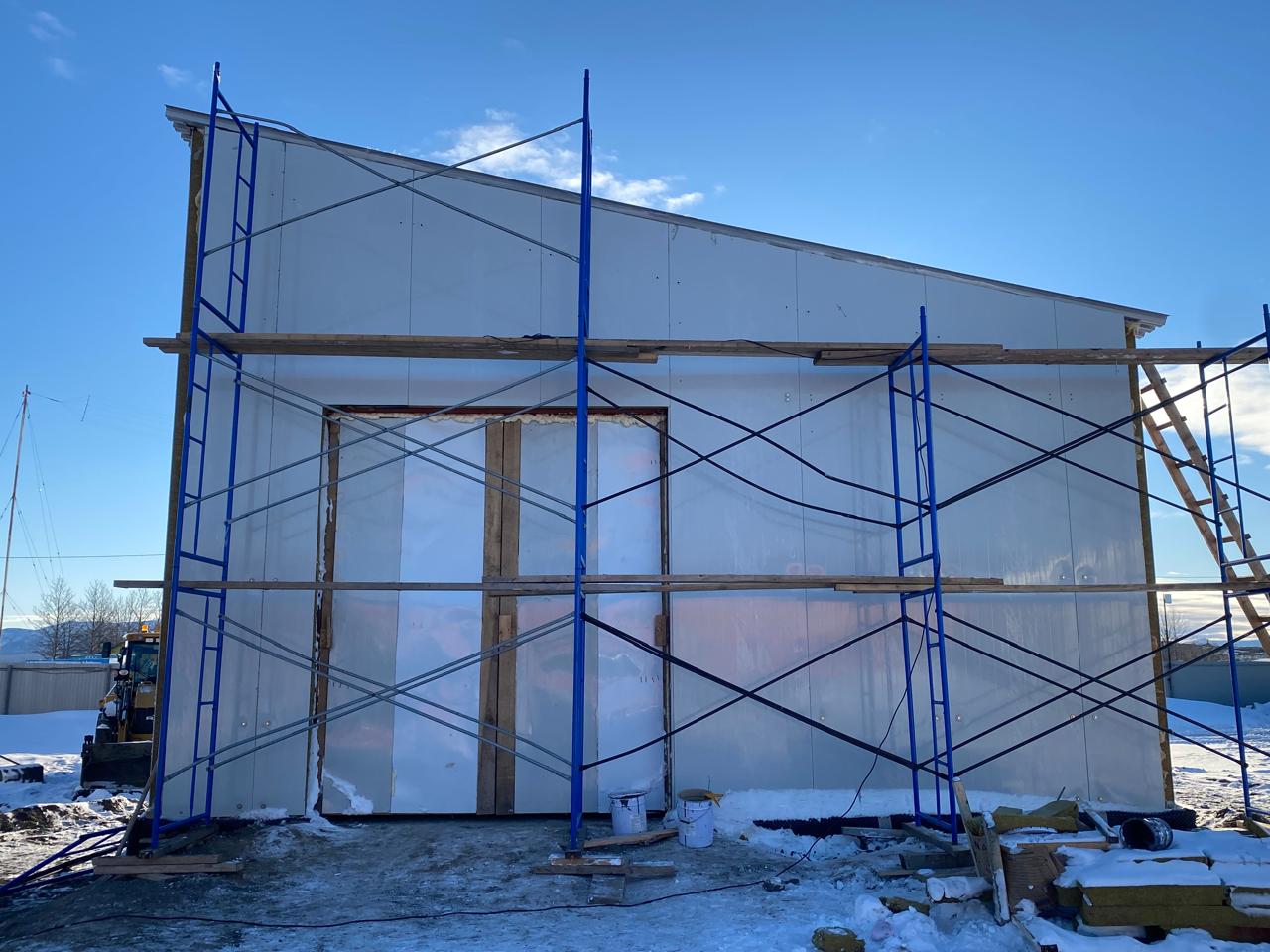

Строительство районной больницы в пос. Оссора началось в июле 2024 года. На сегодняшний день полностью выполнены работы по устройству каркаса здания гаража-морга, а также здания дезинфекции. Выполняются работы по огнезащите металлических конструкций. На основном объекте продолжаются работы по монтажу ограждающих конструкций стен и кровли. Параллельно выполняются работы по устройству бетонного чернового пола. Наружные сети выполнены на 80%. Закрыть теплый контур здания больницы планируется до конца ноября, запустить отопление — в планах на декабрь. В начале 2025 года начнутся внутренние отделочные работы.

Строительство медицинского учреждения ведется в рамках регионального проекта «Модернизация первичного звена здравоохранения» национального проекта «Здравоохранение».

«Появление районной больницы в поселке Оссора станет значимым шагом в развитии местной медицины. Учреждение здравоохранения будет оснащено современным высокотехнологичным оборудованием. Также немаловажно, что реализация проекта позволила создать новые рабочие места для жителей района», — сказал временно исполняющий обязанности начальника КГКУ «Служба заказчика Минстроя Камчатского края» Олег Морозов.

Генеральным подрядчиком строительства выступила СК «Новые Регионы». Компания выполняет полный цикл работ – это проведение инженерных изысканий, проектирование и строительство объекта.

«Поселок обладает слабой транспортной инфраструктурой. Сообщение с районными центрами возможно только морским транспортом или авиасообщением. Для поддержания высоких темпов строительства наша компания реализовала логистику в несколько этапов, включающую погрузку материалов на морское судно в порту Владивостока и их доставку до пос. Оссора. Также часть работ в целях оптимизации строительного процесса удалось организовать на месте. Так, мы провели испытания местного донного грунта и, по заключению лаборатории, получили разрешение на его использование для бетонных работ после просейки», — говорит директор СК «Новые Регионы» Александр Ляшенко.

Здания спроектированы и рассчитаны на возможные землетрясения до 8 баллов. Одним из решений стало применение специального сейсмокрепежа для сэндвич-панелей стен, обеспечивающих устойчивость ограждающих конструкций в случае землетрясения.

Как отметили в компании «Новые Регионы», строительство объекта идет согласно графику. Ввод в эксплуатацию больницы запланирован на 4 квартал 2025 года. Больница рассчитана на 25 мест в стационаре и на 60 посещений жителями в смену. Всего же получать медпомощь в учреждении смогут 3,5 тысячи жителей Карагинского района.
